2013年 04月 06日
CF施工他 |
今日は、賃貸物件プチリフォームです。
工事対象は以下の通り

① キッチンフイルム

② 電子ロック取り付け 女仕事人Aさん担当 前回設置しているので、作業時間は30分・・大幅短縮です。お見事なリ~~~♪

③ トイレクロス 担当三代目Mさん こちらも2時間かからず作業終了
施工時間(カット・糊付け・施工)も短縮・・・上達が見えてきました。

そして仕事人は・・・
④ 照明器具交換 2か所
⑤ 室内物干し
⑥ サッシ前の見切り板

⑦ CF施工3か所

⑧ 全自動洗濯機用蛇口交換

⑨ Rさん アクセントクロス施工

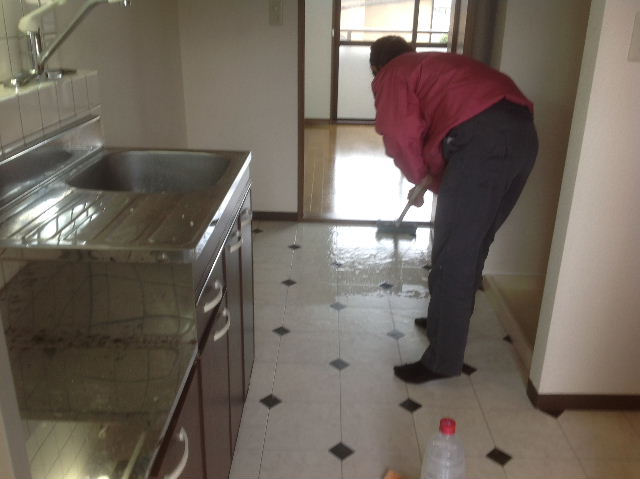

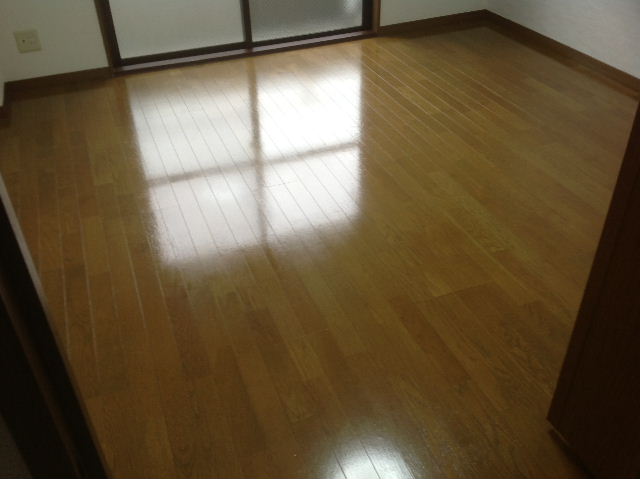

仕上げにワックス施工

残り作業は、電気屋さん・・・ライティングレールの照明とモニター付きのインターフォンの設置です。
それが終われば、賃貸物件のプチリフォームも終了です。
大型リフォーム18.5日(1日は、Cさん単独作業)
女仕事人 Aさん13日 + 2日 (A・B)
Mさん11.5日+1.7日(A・C)
Rさん3.2日+1日(B)
Cさん2日+2日(B・A)
初代女仕事人Mさん3.7日
見習い Nさん 0.5
研修生 Yさん 0.4
のべ人員 41.3人 仕事人 16.5人
K様賃貸物件 Rさん 1.8
Cさん 3日 うち、施工1.5日
三代目Mさん 0.5
Aさん 1日うち施工1日
S様賃貸物件 Rさん2日 HC2部屋 +1.8日
A さん 1.6日 フイルム・CF
Mさん 0.6日
工事対象は以下の通り
① キッチンフイルム

② 電子ロック取り付け 女仕事人Aさん担当 前回設置しているので、作業時間は30分・・大幅短縮です。お見事なリ~~~♪

③ トイレクロス 担当三代目Mさん こちらも2時間かからず作業終了
施工時間(カット・糊付け・施工)も短縮・・・上達が見えてきました。

そして仕事人は・・・
④ 照明器具交換 2か所
⑤ 室内物干し
⑥ サッシ前の見切り板

⑦ CF施工3か所

⑧ 全自動洗濯機用蛇口交換

⑨ Rさん アクセントクロス施工

仕上げにワックス施工

残り作業は、電気屋さん・・・ライティングレールの照明とモニター付きのインターフォンの設置です。
それが終われば、賃貸物件のプチリフォームも終了です。
大型リフォーム18.5日(1日は、Cさん単独作業)
女仕事人 Aさん13日 + 2日 (A・B)
Mさん11.5日+1.7日(A・C)
Rさん3.2日+1日(B)
Cさん2日+2日(B・A)
初代女仕事人Mさん3.7日
見習い Nさん 0.5
研修生 Yさん 0.4
のべ人員 41.3人 仕事人 16.5人
K様賃貸物件 Rさん 1.8
Cさん 3日 うち、施工1.5日
三代目Mさん 0.5
Aさん 1日うち施工1日
S様賃貸物件 Rさん2日 HC2部屋 +1.8日
A さん 1.6日 フイルム・CF
Mさん 0.6日
by xqptd923
| 2013-04-06 21:53
| 賃貸リフォーム
|
Comments(1)
