2015年 10月 02日
15.5日目の作業 キッチン設置 |
二週間を超えたこちらの作業・・・・
今日はキッチン入荷予定で設置・・他数点の予定。
キッチンが正午に入荷したので、午後から超加速になりました。午前中は、養生・塗装などです。

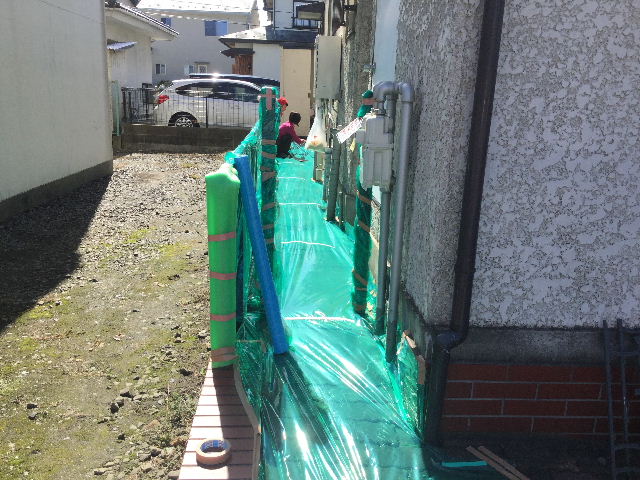

① 仮設足場設置のために、隣家のフェンスを一旦外します。(お願い済み)

そこから養生作業です。

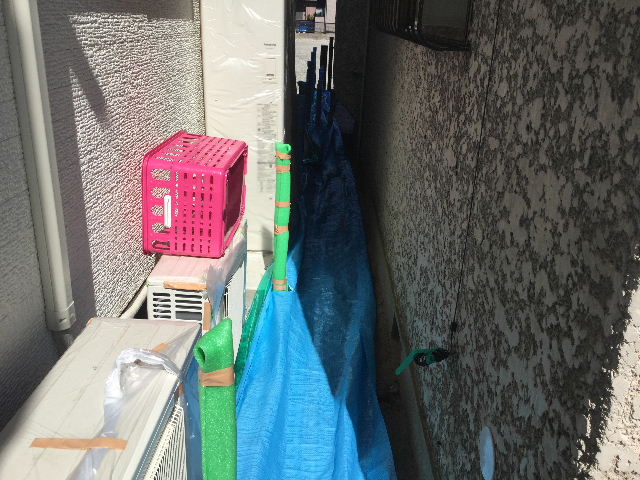

外したフェンスは重ねて養生
続いて木製ドア塗装・・・2日目。先日下塗りが終わり、今日は指定色で塗装です。

こちら、表側・・下塗り画像 上塗り3回予定です。 こちらもサンドペーハーをかけてからの塗装です。
一回目
裏側 シンナーで油分・汚れを除去してサンドペーパーで研磨後塗装です。

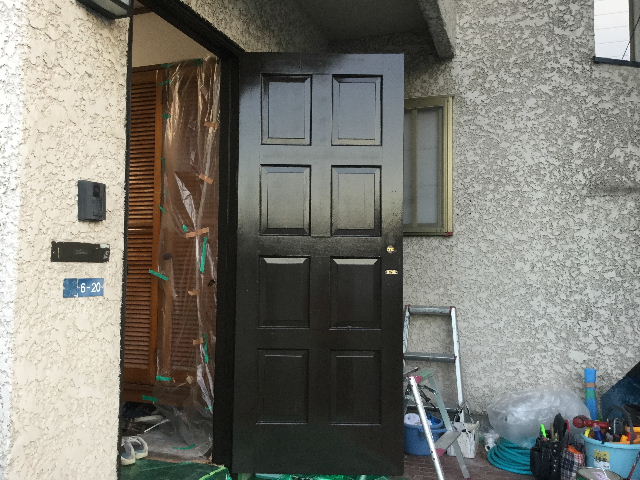

塗装一回目 表側と異なり、表面の痛みが少ないので塗料が良くのります。
枠材も塗装
続いて室内側
Rさん・・・最終仕上げ 一つ一つを確認しながら丁寧に仕上げていきます。

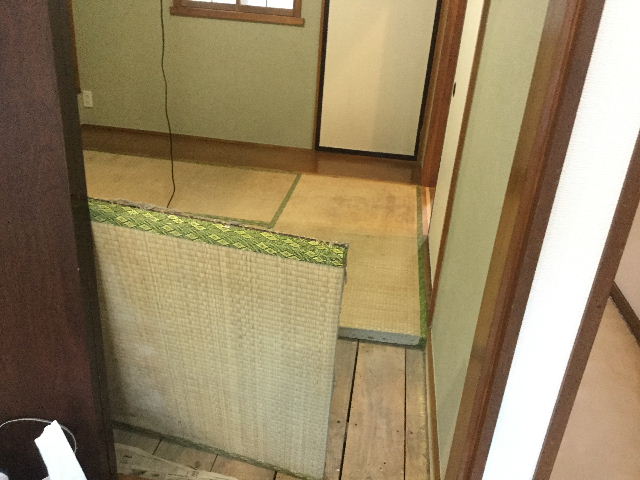

畳屋さんも夕方来ました。

入荷したキッチン

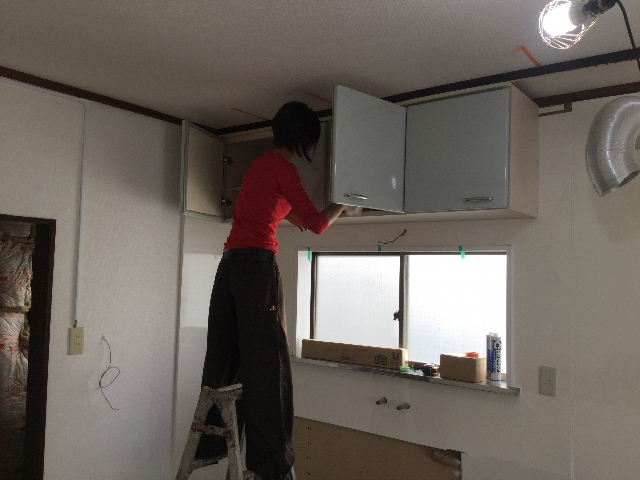

ここから取り付け作業です。お客様希望のホーロー製。混合水栓も新品になりました。
明日は、バックガードに穴をあけて、少々作業して終了。
来週10月8日・9日で仮設足場設置。週が明けて13日からいよいよ塗装準備です。
Rさん 10.3日 5(lo/1.2)済 + 1.6 + S様賃貸 1日
Mさん 11.8日 済 +3日+ S様賃貸 1日
Aさん 3日済 +3日+ S様賃貸 1日
今日までの延べ人員 女性スタッフ 36人 男性1名 16人 合計52人
今日はキッチン入荷予定で設置・・他数点の予定。
キッチンが正午に入荷したので、午後から超加速になりました。午前中は、養生・塗装などです。
① 仮設足場設置のために、隣家のフェンスを一旦外します。(お願い済み)
そこから養生作業です。
外したフェンスは重ねて養生
続いて木製ドア塗装・・・2日目。先日下塗りが終わり、今日は指定色で塗装です。
こちら、表側・・下塗り画像 上塗り3回予定です。 こちらもサンドペーハーをかけてからの塗装です。
一回目
裏側 シンナーで油分・汚れを除去してサンドペーパーで研磨後塗装です。
塗装一回目 表側と異なり、表面の痛みが少ないので塗料が良くのります。
枠材も塗装
続いて室内側
Rさん・・・最終仕上げ 一つ一つを確認しながら丁寧に仕上げていきます。
畳屋さんも夕方来ました。
入荷したキッチン
ここから取り付け作業です。お客様希望のホーロー製。混合水栓も新品になりました。
明日は、バックガードに穴をあけて、少々作業して終了。
来週10月8日・9日で仮設足場設置。週が明けて13日からいよいよ塗装準備です。
Rさん 10.3日 5(lo/1.2)済 + 1.6 + S様賃貸 1日
Mさん 11.8日 済 +3日+ S様賃貸 1日
Aさん 3日済 +3日+ S様賃貸 1日
今日までの延べ人員 女性スタッフ 36人 男性1名 16人 合計52人
by xqptd923
| 2015-10-02 20:42
| 賃貸リフォーム
|
